En Algérie, l’été n’est pas une exception sur les chantiers : c’est une contrainte permanente avec laquelle il faut composer plusieurs mois par an.
Cet article fait le point sur ce qui se passe réellement dans le béton par forte chaleur, ce que recommandent les bonnes pratiques, et les solutions techniques qui permettent de bétonner sereinement, même à 45°C.

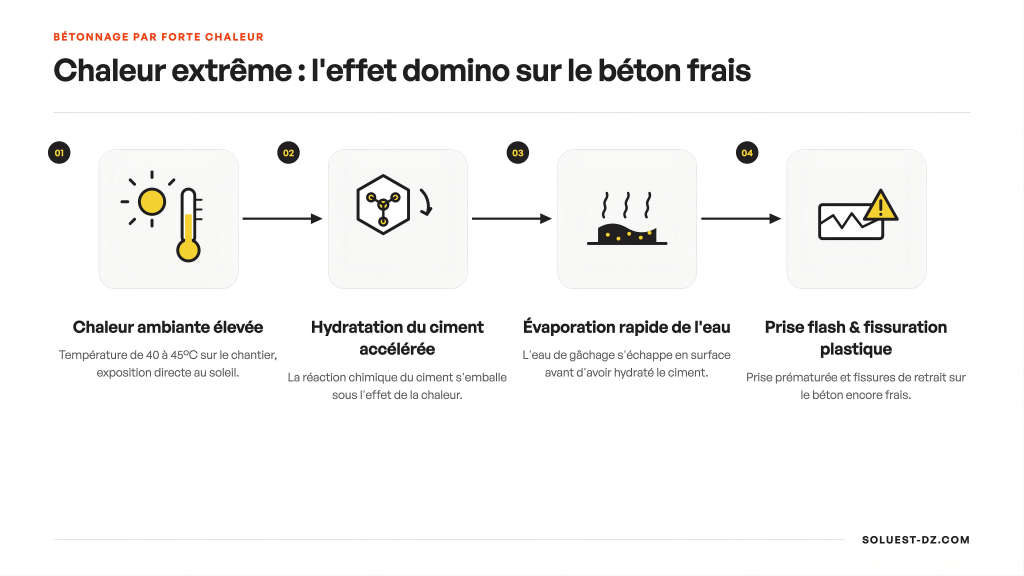

Ce qui se passe réellement dans le béton à 40°C et plus :

La prise du béton est une réaction chimique, l’hydratation du ciment, et toute réaction chimique s’accélère avec la température.
Concrètement, chaque hausse de température ambiante de quelques degrés réduit le temps disponible pour transporter, mettre en œuvre, vibrer et talocher le béton.
Au-delà de cet effet sur le temps de prise, la forte chaleur agit aussi sur l’eau de gâchage : une partie s’évapore avant même d’avoir pu hydrater complètement le ciment, ce qui perturbe le rapport E/C réel par rapport au rapport E/C théorique prévu dans la formulation.
Les risques concrets sur un chantier en été
- La prise flash : le béton durcit anormalement vite, parfois en quelques minutes, avant d’avoir pu être correctement mis en place.
- La fissuration plastique de retrait : elle apparaît dans les premières heures, quand la surface sèche plus vite qu’elle n’est alimentée en eau par capillarité depuis l’intérieur de la masse.
- La perte de résistance finale : un rapport E/C qui dérive (souvent parce qu’on a rajouté de l’eau pour « regagner » de l’ouvrabilité) se traduit directement par une résistance à 28 jours inférieure à l’objectif visé.
- La perte d’ouvrabilité pendant le transport : entre la centrale et le chantier, un béton correctement fluide au départ peut arriver quasiment inutilisable si le trajet est long et la température élevée.
- Le ressuage anormal et les défauts de surface, qui posent ensuite des problèmes esthétiques et parfois structurels sur les parements.
Bonnes pratiques de chantier par forte chaleur
Les bonnes pratiques de chantier convergent vers quelques principes simples :
- éviter de couler aux heures les plus chaudes de la journée quand c’est possible.
- protéger les granulats et l’eau de gâchage du soleil direct avant fabrication.
- démarrer la cure (arrosage ou produit de cure) immédiatement après la mise en place.
Les solutions techniques qui font la différence
Sur le terrain, trois leviers techniques permettent de sécuriser un bétonnage estival sans tout réorganiser :
- Les retardateurs de prise, qui rallongent la fenêtre de mise en œuvre disponible avant que la réaction d’hydratation ne s’accélère de façon incontrôlée, particulièrement utiles pour les gros volumes ou les trajets longs entre la centrale et le chantier.
- Les plastifiants et superplastifiants réducteurs d’eau, qui permettent de conserver une bonne ouvrabilité sans augmenter la quantité d’eau de gâchage.
- Une cure rigoureuse et démarrée tôt, qui limite l’évaporation de surface responsable d’une grande partie des fissurations plastiques de retrait observées en été.
Aucune de ces solutions ne fonctionne isolément : c’est la combinaison d’un dosage adapté à la météo du jour, d’une organisation de chantier réaliste et d’un adjuvant pensé pour les conditions algériennes qui fait vraiment la différence.
Notre approche chez Soluest
Chez Soluest, aucun dosage standard n’est appliqué sans tenir compte de la météo réelle du jour. Nos équipes techniques accompagnent les centrales à béton et les entreprises de BTP pour ajuster les formulations selon la météo réelle, les matériaux locaux et les contraintes propres à chaque chantier.
FAQ
Le risque devient significatif au-delà de 35-40°C ambiant, quand l’accélération de l’hydratation réduit fortement le temps de mise en œuvre disponible.
Non, cela augmente le rapport E/C au-delà de ce qui a été validé et dégrade la résistance finale ; un retardateur de prise ou un superplastifiant est la réponse technique correcte.
Non, il décale le début de la prise sans changer la résistance visée, à condition de respecter le dosage recommandé.
En résumé
Bétonner par 40°C et plus en Algérie n’a rien d’exceptionnel, c’est une contrainte normale qu’il faut intégrer dès la formulation, pas gérer dans l’urgence sur le terrain. Entre adjuvants adaptés, organisation du chantier et cure rigoureuse, les solutions existent pour livrer un béton conforme, même au cœur de l’été. Vous préparez un chantier ou une commande BPE pour les prochaines semaines de forte chaleur ? Contactez-nous pour un accompagnement technique adapté à vos conditions exactes.
